7月31日上午,梦溪苑项目工作例会(第三十次)在梦溪苑项目部会议室召开,梦溪苑工作小组成员、梦溪苑民管委代表、明德博创公司、中衡安信公司有关负责人参加会议,会议由国资处处长彭尚源主持。
与会人员会前参观了3号楼(施工楼号)样板间,明德博创公司负责人介绍了样板间情况及公共区域交付标准。
明德博创公司负责人在会上介绍了项目进度情况:截止目前,全部楼栋砌体已施工至20层以上,预计8月底完成全部砌体施工,墙内外抹灰已经开始抓紧作业,其余各部分均按计划进行。会议对样板间及公共区域装修部分进行了讨论,对其中影响美观及实用部分提出了优化意见。
彭尚源强调,在材料进场后工作小组分管基建材料负责人及中衡安信公司要对关键材料进行抽检,确保材料品质。明德博创公司要抓紧建设工期,希望在确保质量及安全的前提下尽早交房,尽早解决教职工住房问题。
楼栋号 |
本周形象进度 |
1#楼 |
外墙抹灰完成至第10层(12层往下抹);二十三层砌体施工完成;构造柱16层完成;轻质隔墙18层完成。内墙抹灰完成至第8层(1、2层未抹灰)。 |
2#楼 |
外墙抹灰完成至第9层(12层往下抹);二十四层砌体施工完成;构造柱18层完成;轻质隔墙18层完成。内墙抹灰完成至第6层(1、2层未抹灰)。 |
3#楼 |
外墙抹灰完成至第10层(12层往下抹);二十二层砌体施工完成;构造柱17层完成;轻质隔墙19层完成;内墙抹灰完成至第6层(1、2层未抹灰)。 |
4#楼 |
外墙抹灰完成至第10层(12层往下抹);二十二层砌体施工完成;构造柱17层完成;轻质隔墙18层完成;内墙抹灰完成至第6层(1、2层未抹灰)。 |
5#楼 |
外墙抹灰完成至第10层(12层往下抹);二十五层砌体施工完成;构造柱17层完成;轻质隔墙16层完成;内墙抹灰完成至第5层(1、2层未抹灰)。 |
6#楼 |
屋面女儿墙砌体完成30%;内抹灰样板间完成50%。;十九层砌体施工完成;构造柱10层完成;轻质隔墙16层完成。 |
7#楼 |
内抹灰样板间完成50%;十七层砌体施工完成;构造柱11层完成;轻质隔墙12层完成。 |
8#楼 |
内抹灰样板间完成50%;二十层砌体施工完成;构造柱11层完成;轻质隔墙18层完成。 |
9#楼 |
内抹灰样板间完成50%;构造柱完成至第12层;二十层砌体施工完成;构造柱13层完成;轻质隔墙13层完成。 |
10#楼 |
外墙抹灰完成至第10层(12层往下抹);二十二层砌体施工完成;构造柱15层完成;轻质隔墙15层完成。内墙抹灰完成至第7层(1、2层未抹灰)。 |

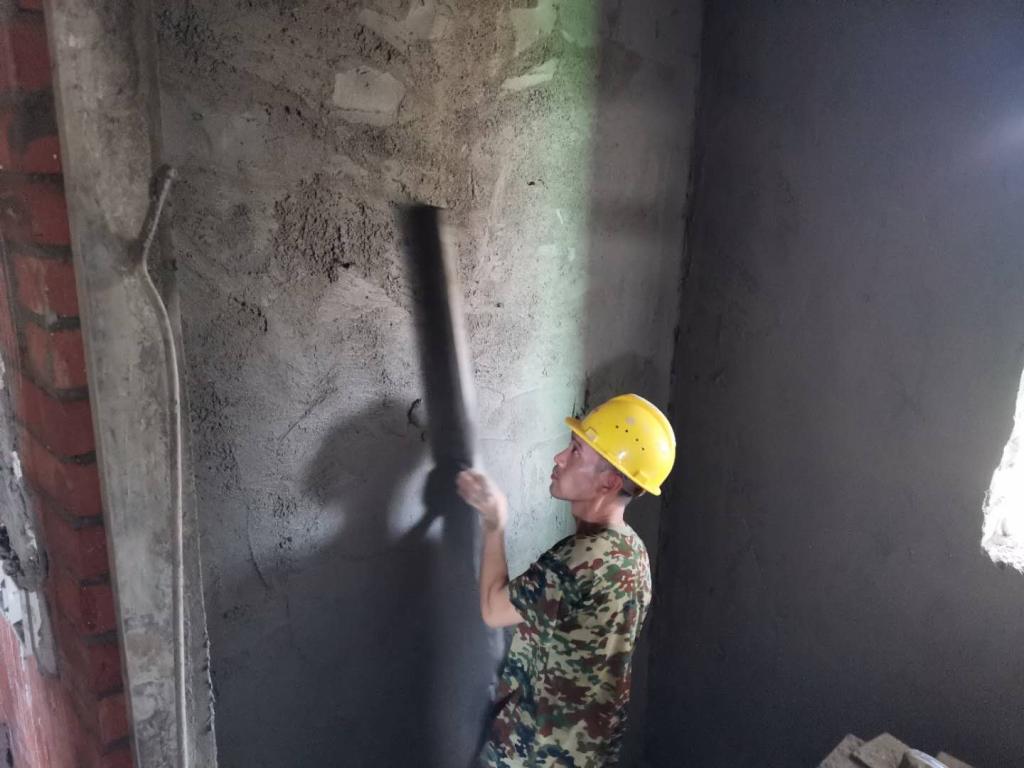

墙面抹灰施工

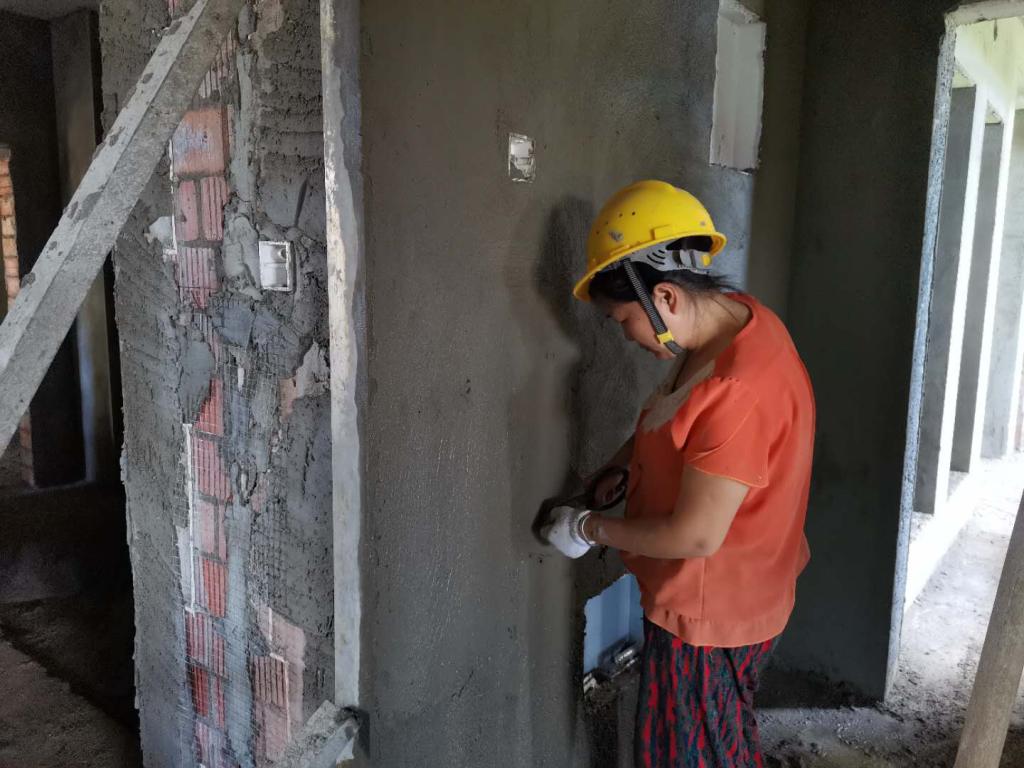

室内抹灰工程

公共区域墙面挂网

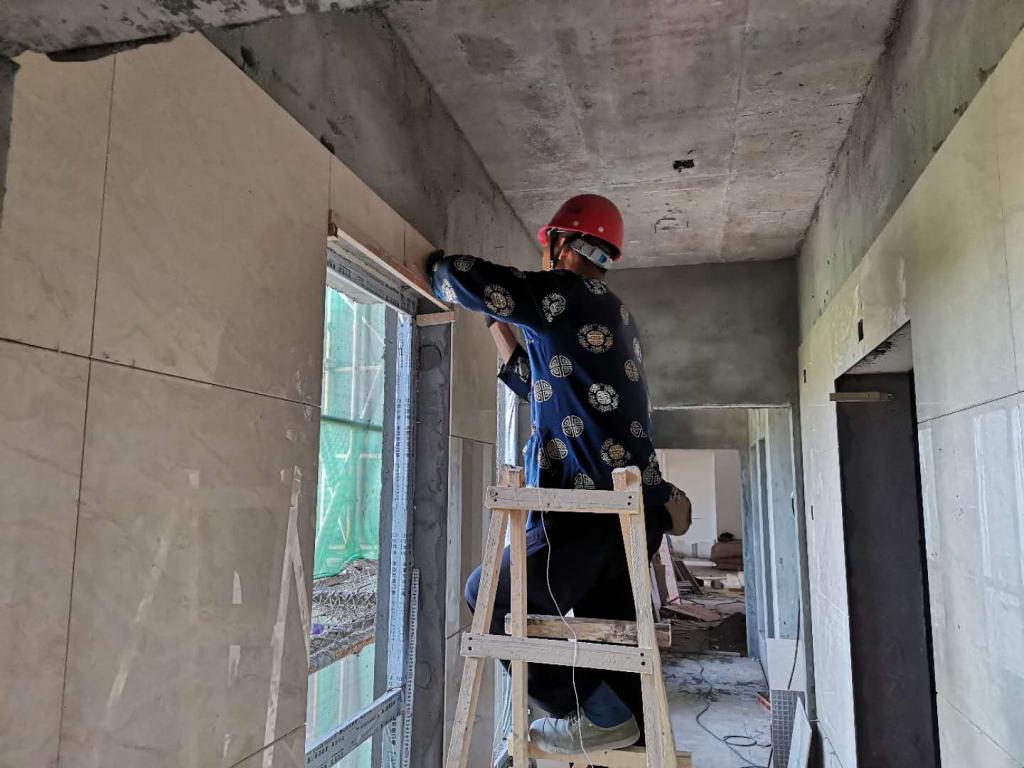

公共区域样板间贴砖

参观样板间(电梯间)

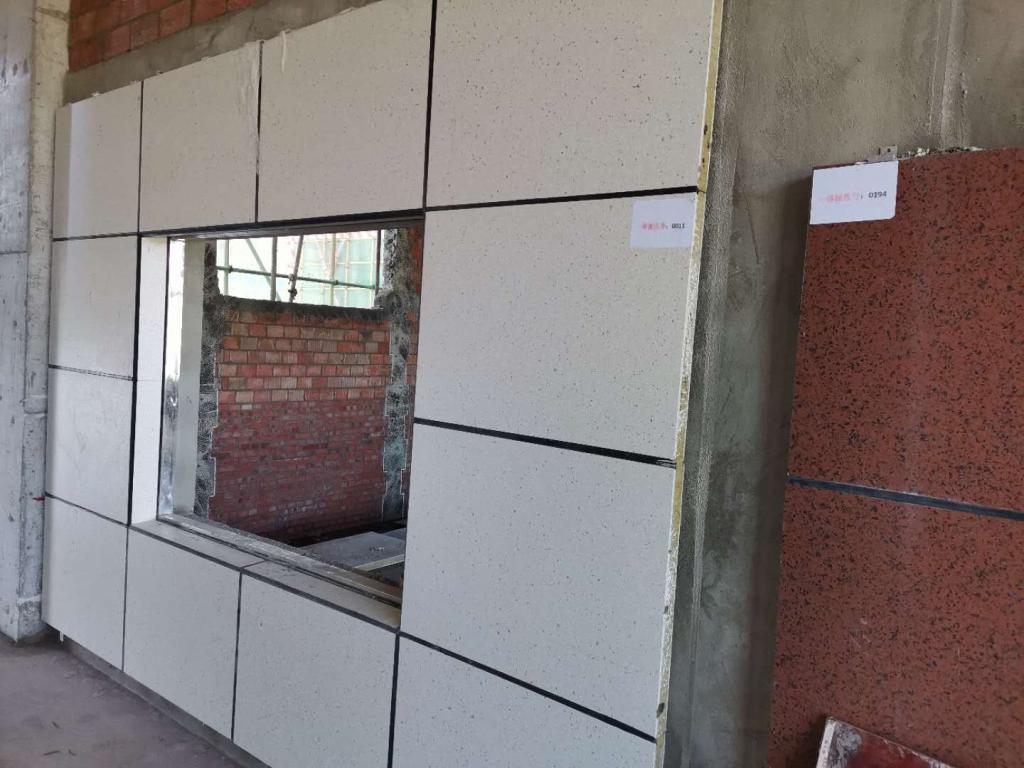

外墙一体板安装样板

参观样板间(室内)
