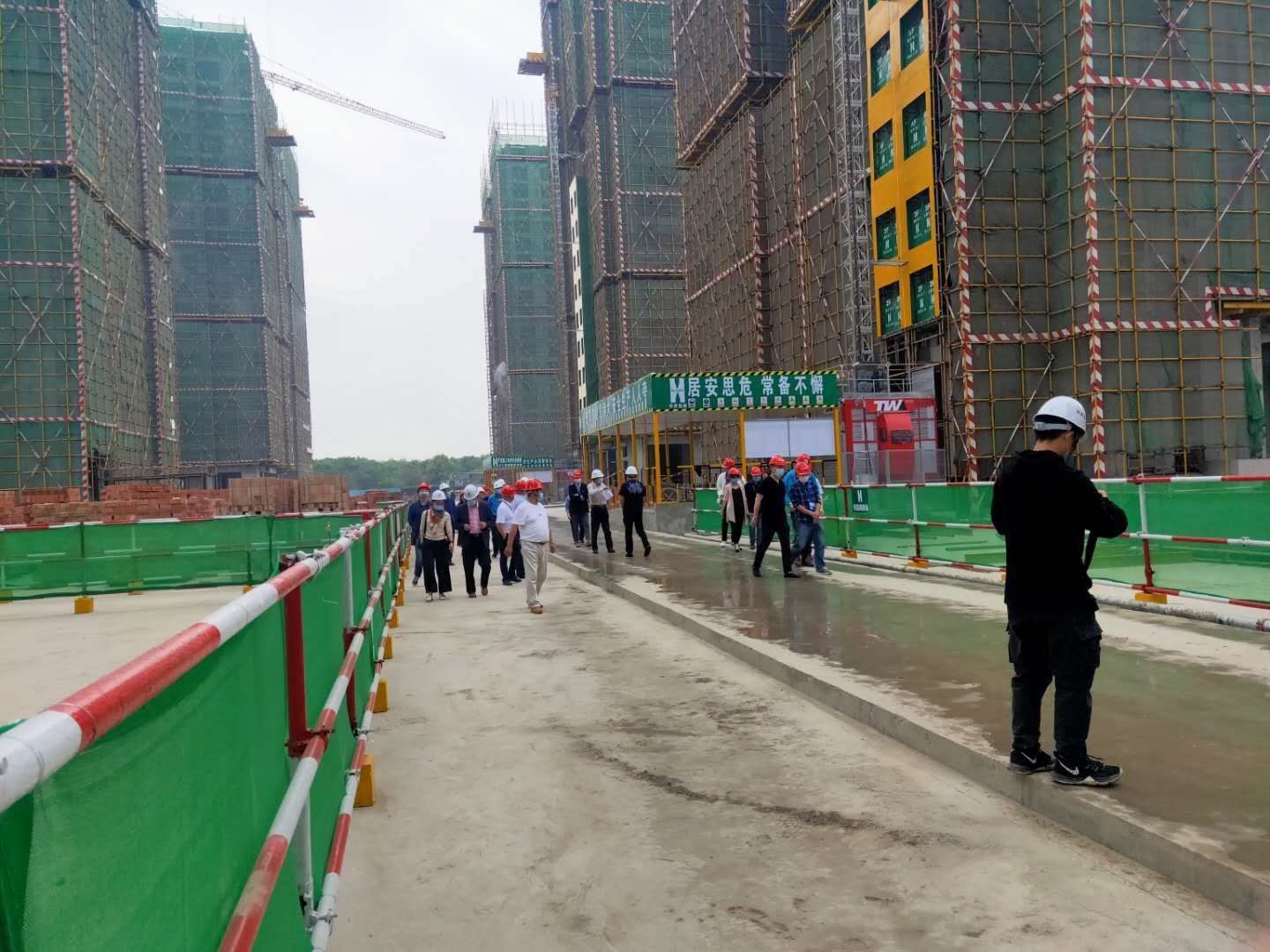

6月12日上午,梦溪苑项目工作例会(第二十六次)在后勤楼416召开,明德博创公司、中衡安信公司有关负责人参加会议,会议由国资处处长彭尚源主持。
明德博创公司负责人汇报了施工情况:目前施工进度正常,1、2、3、4、5、10栋楼已顺利封顶,计划下周内全部楼栋封顶。二次结构砌体周平均施工1.5层,现进度最快的5号楼砌体已施工至20层。施工即将进入装饰装修阶段。
彭尚源强调,明德博创公司要继续抓好施工进度,确保每栋楼保质保量按施工时间节点完成。中衡安信公司要继续加强监督,协同做好下一步的工作。
楼栋号 |
本周形象进度 |
1#楼 |
二十六层砼施工完成100%,十七层砌体施工完成;构造柱12层完成;轻质隔墙完成10层完成。 |
2#楼 |
屋面层砼施工完成100%,十九层砌体施工完成;构造柱14层完成;轻质隔墙完成14层完成。 |
3#楼 |
屋面层膨胀珍珠岩找坡待施工,十九层砌体施工完成;构造柱11层完成;轻质隔墙完成14层完成。 |
4#楼 |
4#楼屋面层花架砼浇筑完成100%,女儿墙完成20%,十七层砌体施工完成;构造柱11层完成;轻质隔墙完成12层完成。 |
5#楼 |
屋面层花架砼浇筑完成100%,女儿墙完成20%,二十层砌体施工完成;构造柱15层完成;轻质隔墙完成8层完成。 |
6#楼 |
二十六层模板钢筋完成100%,十层砌体施工完成;构造柱5层完成;轻质隔墙完成2层。 |
7#楼 |
二十六层砼施工完成100%,十二层施工完成;构造柱5层完成;轻质隔墙完成2层。 |
8#楼 |
二十六层模板钢筋施工完成100%,十三层砌体施工完成;构造柱5层完成;轻质隔墙完成2层。 |
9#楼 |
二十六层模板钢筋完成50%,十四层砌体施工完成;构造柱9层完成;轻质隔墙完成8层完成。 |
10#楼 |
二十六层模板钢筋完成100%,十六层砌体施工完成;构造柱13层完成;轻质隔墙完成5层完成。 |

二次结构支模

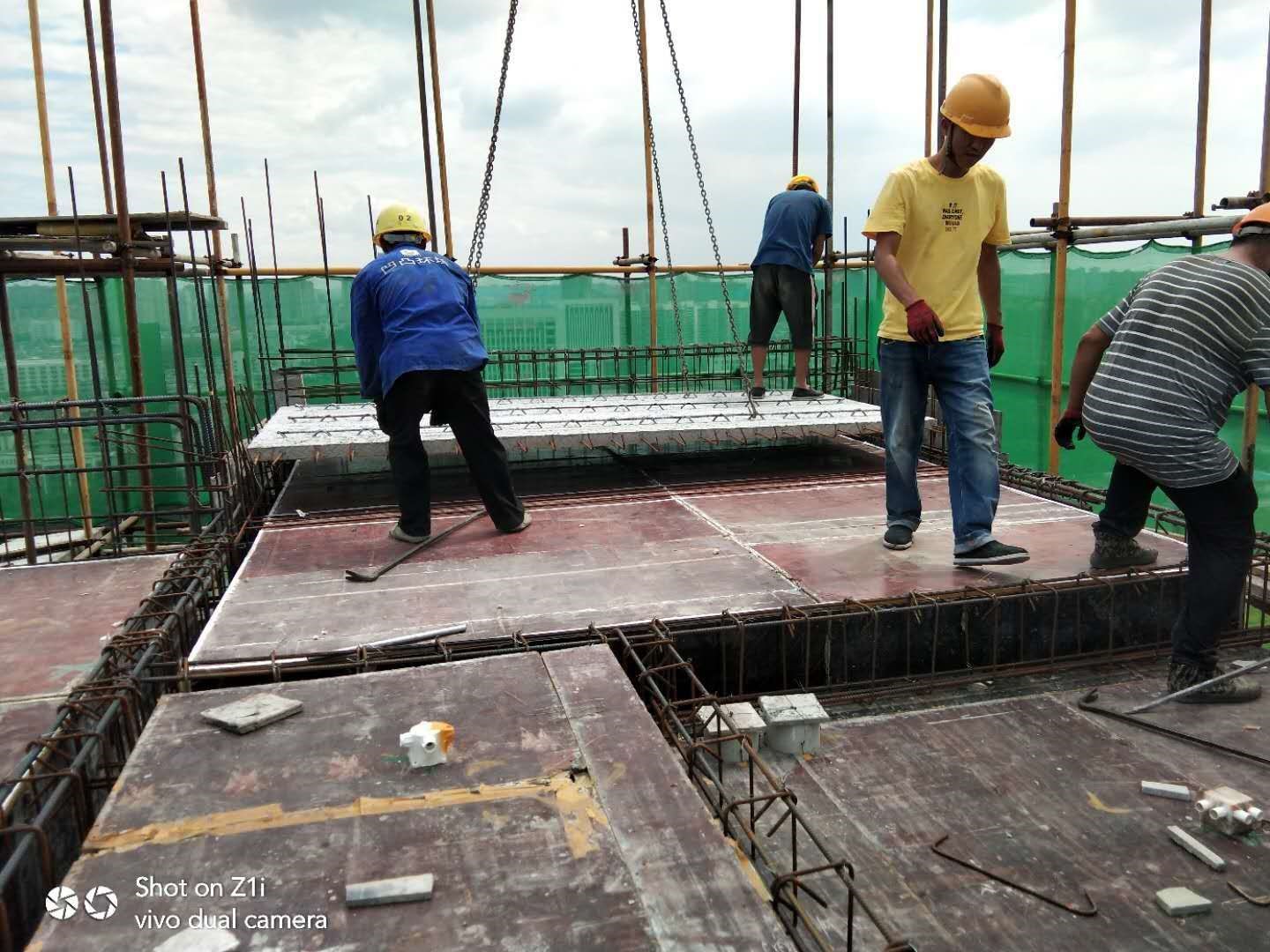

叠合板进场安装

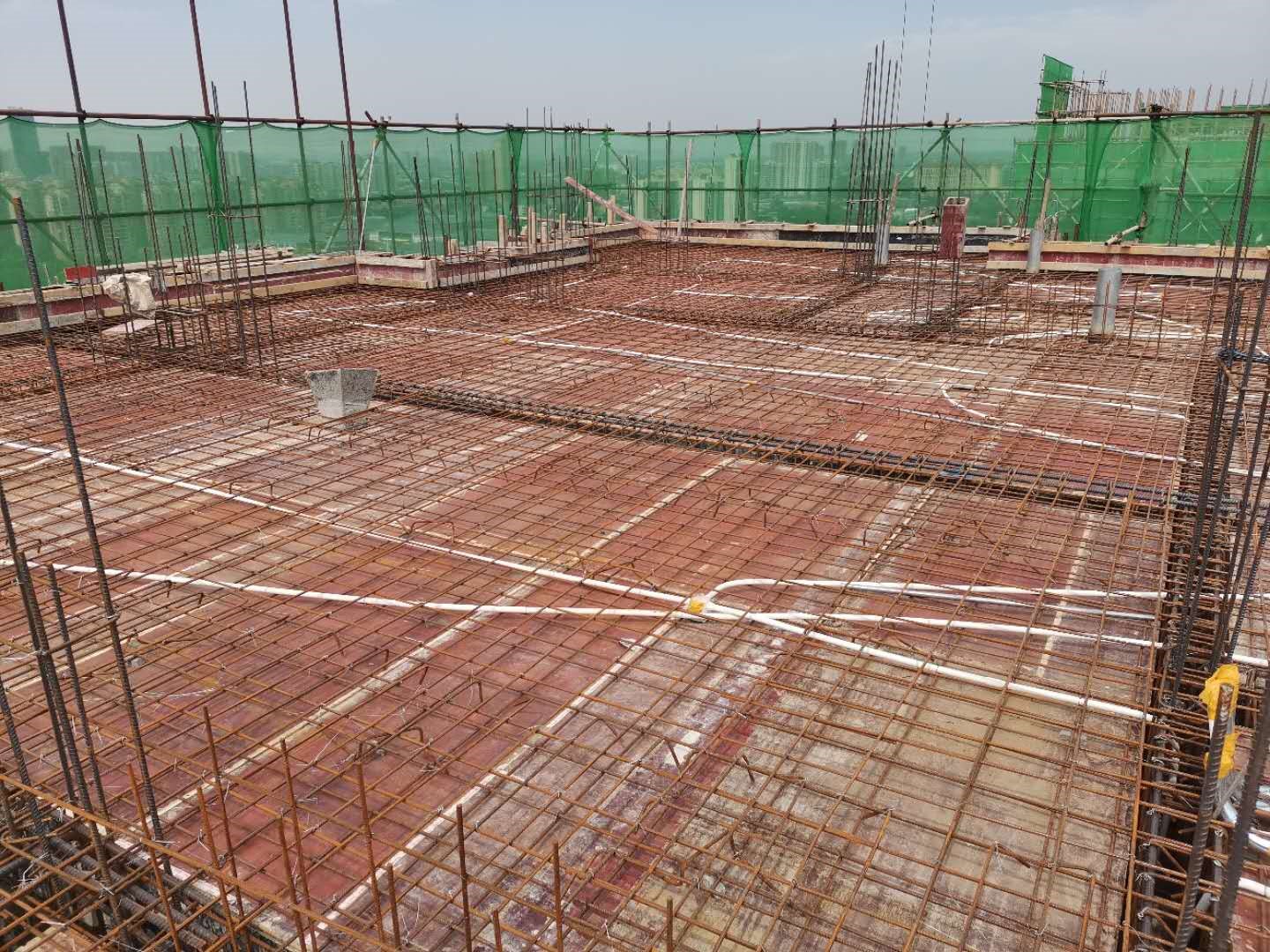

屋面钢筋完成绑扎、水电预埋施工完成
